产业链生态布局 · 绿电新赛道
风电产业
陆上风电 · 指标运营 · 绿电协同
恒通产融切入绿电赛道的首个落地项目——连云港国家级产业园 250MW 陆上风电。以"产业落地 × 指标置换"锁定稀缺风电指标,构筑集团绿电战略底盘。
项目背景
产业落地 × 指标置换

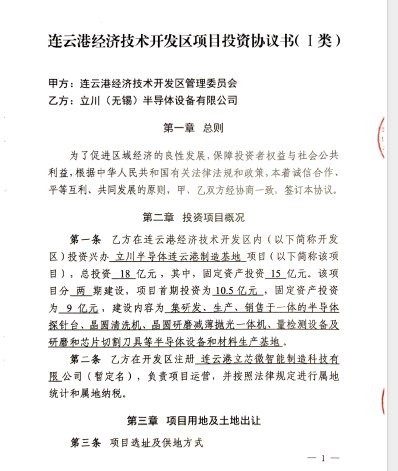

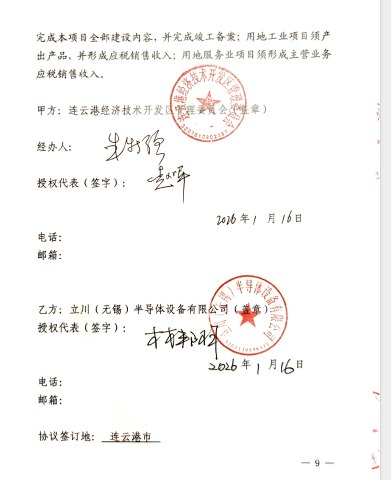

半导体设备产业项目落地连云港国家级产业园,地方政府以 250MW 陆上风电指标资源给予配套支持。产业方与政府已签订相关协议,项目前期协调工作全部完成。
陆上风电指标实行计划管理、一地难求。通过产业协同锁定指标,是本项目最核心的资源壁垒——指标在手,等于握住了绿电生产的入场券。
项目规模
三期 250MW · 梯次推进
一期 · 指标已落实
50MW

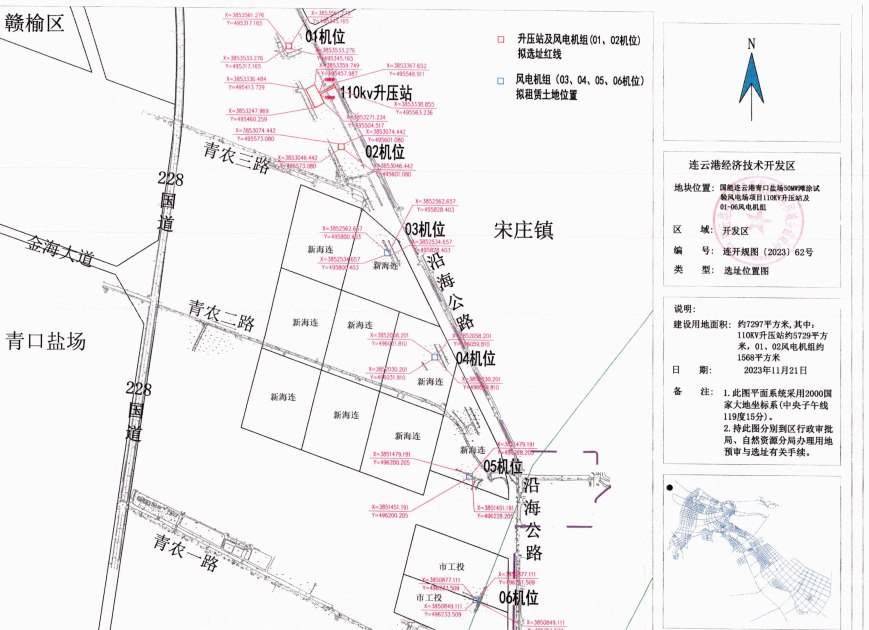

用地、升压站及风机点位全部确认;6 台风机;桩基工程进入收尾阶段。
二期 · 徐圩新区
150MW
随首期主体工程进度申报办理;位于海边滩涂地,测算满发小时约 2500 小时。
三期 · 徐圩新区
50MW
随首期竣工投产进度办理;与二期同区,按指标机制滚动推进。

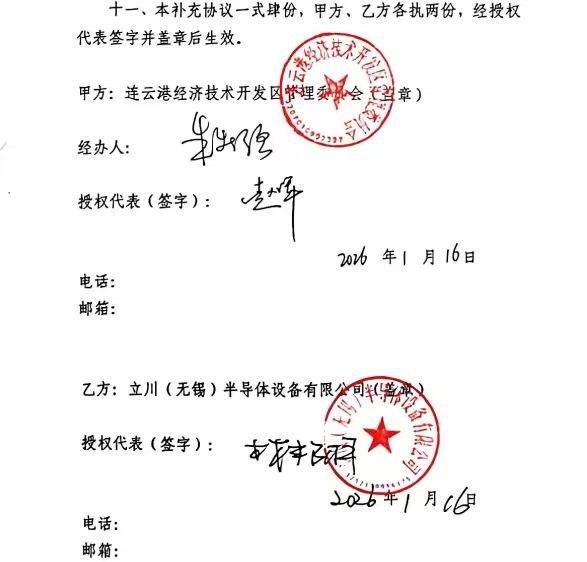

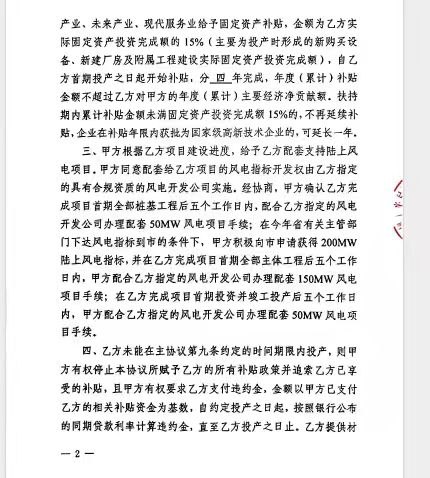

| 指标释放机制(协议约定) | |
|---|---|
| 首期桩基工程完成 | 配合办理配套 50MW 风电项目手续(一期,指标已有) |
| 首期主体工程完成 | 申请获得 200MW 指标,办理配套 150MW 项目手续(二期) |
| 首期投资并竣工投产 | 办理配套 50MW 项目手续(三期) |
一期关键数据
50MW · 可研口径
| 指标 | 数值 | 说明 |
|---|---|---|
| 装机规模 | 50MW | 6 台风机 |
| 年上网电量 | 约 1.41 亿千瓦时 | 现场空气密度条件,扣除尾流影响,综合修正系数 0.75 |
| 平均满发小时数 | 2821 小时 | — |
| 静态总投资 | 约 3.02 亿元 | 固定资产静态投资 30,188.11 万元 |
| 单位千瓦静态投资 | 6037.62 元/kW | 单位千瓦动态投资 6121.85 元/kW |
| 评价电价 | 0.2672 元/kWh | 按 5% 弃风率 |
经济性
不靠暴利,靠确定性
| 财务指标(一期 · 税后) | 数值 |
|---|---|
| 项目投资财务内部收益率 | 4.81% |
| 资本金财务内部收益率 | 7.15% |
| 资本金净利润率 | 6.75% |
| 总投资收益率 | 2.95% |
| 投资回收期 | 13.4 年 |
风电是长周期重资产——现金流久、波动小、资产可抵押融资。收益不靠暴利,靠二十年以上的确定性。以上为一期可研测算口径,实际收益以并网电价与消纳情况为准。
合作条件
出借结构
| 条款 | 内容 |
|---|---|
| 前期协调 | 出借 50 万元给前期协调方。 |

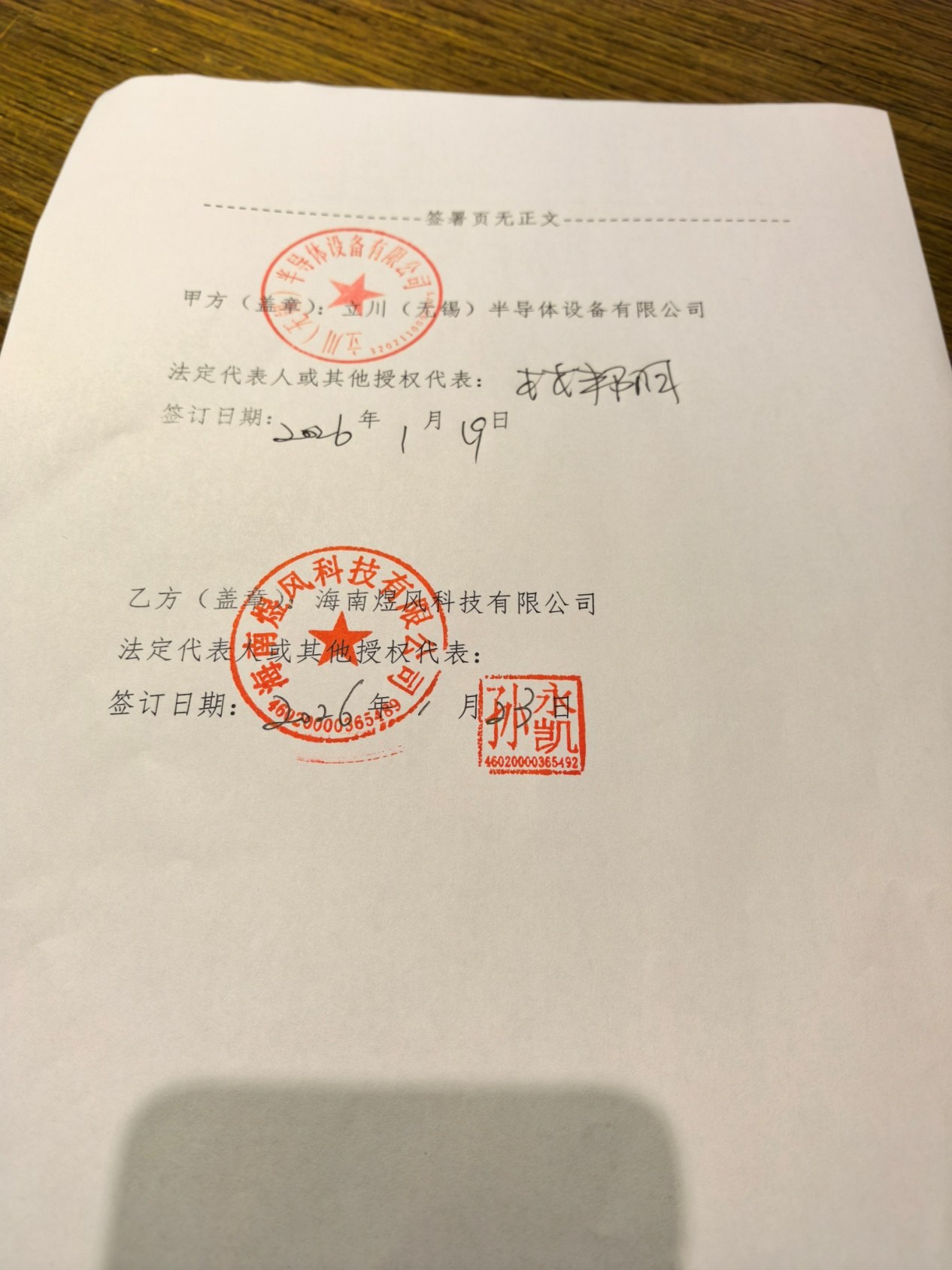

| 项目出借 | 合作方出借 1,800 万元给产业方,期限半年。 |
| 本金保障 | 产业方以总公司 2% 股权以代持形式质押,保证本金安全。 |
| 出借方收益 | 协商。 |
产业协同
绿电 × 算力 × 碳资产
绿电 × 算力:算力最大的成本是电——占 GPU 集群运营成本的 40%-50%。自有绿电是集团 AI 算力-Token 板块成本的战略底盘:绿电生产、绿电交易、碳资产与算力负荷,形成闭环协同。
绿证与碳资产:风电上网电量对应绿色电力证书与碳减排资产,随市场机制完善持续增厚收益。
指标运营:风电指标是计划管理的稀缺资源。以产业置换获取指标的模式一旦跑通,即可在更多区域复制——指标运营本身,就是一门生意。
项目进展
一期收尾 · 二三期滚动
一期:桩基工程进入收尾阶段,升压站及风机点位已确认,建设推进中。
二期、三期:位于徐圩新区海边滩涂地,按指标释放机制梯次办理,测算满发小时数约 2500 小时。
